2022年3月4日项目最新进展
1、隧道工程:

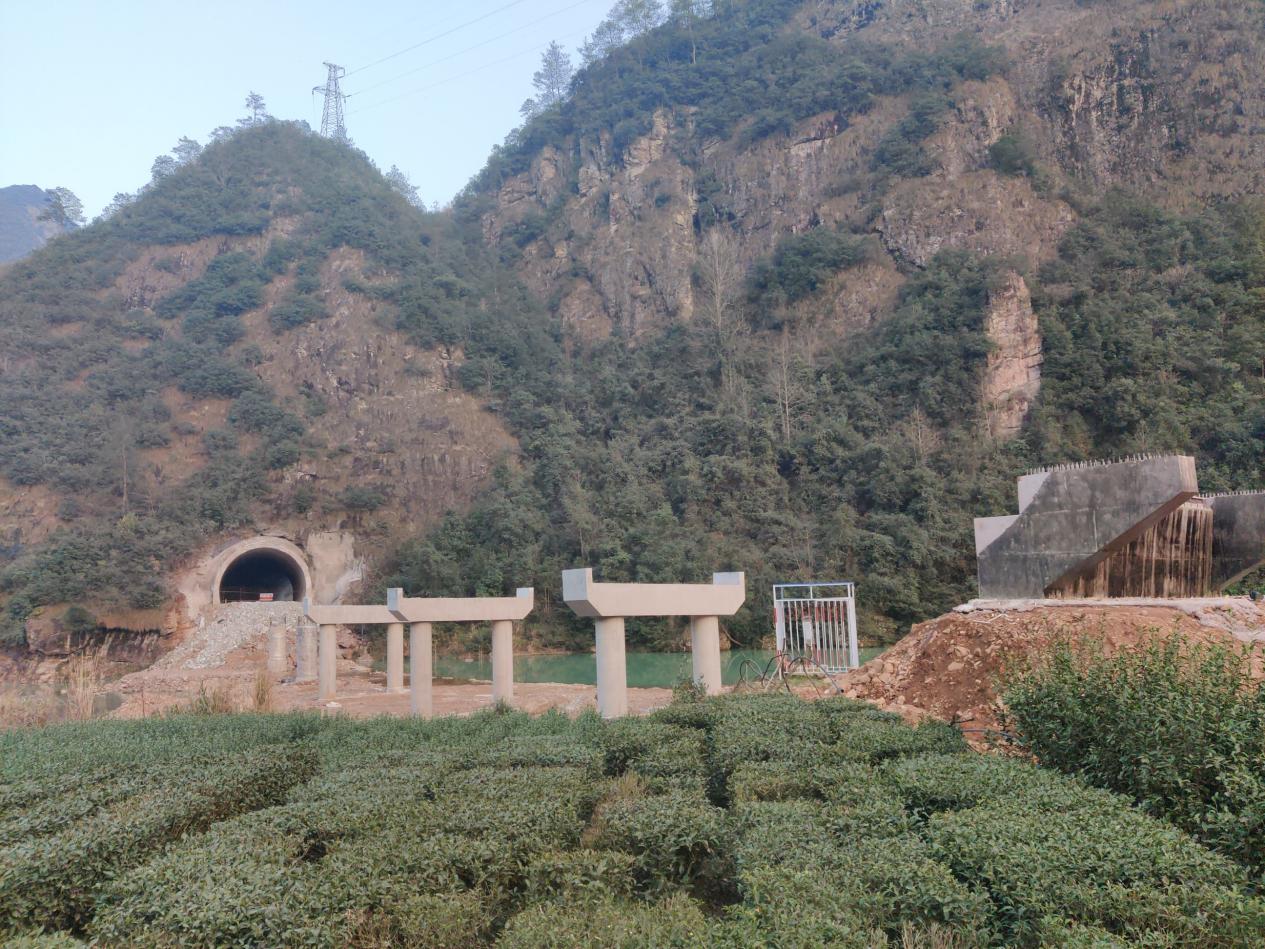

纱帽岭隧道全长2170米,累计进尺818米,完成37.7%;金竹坑隧道全长2272米,仰累计进尺815米,完成35.87%;西畈隧道全长2934米,西畈隧道累计进尺1231米,完成42.06%;上坞口隧道、福罗淤隧道已贯通;水口尖隧道全长212m,累计开挖进尺190m,完成89.62%。本周隧道共进洞171米,仰拱159米,二衬134米。
2、路基工程:

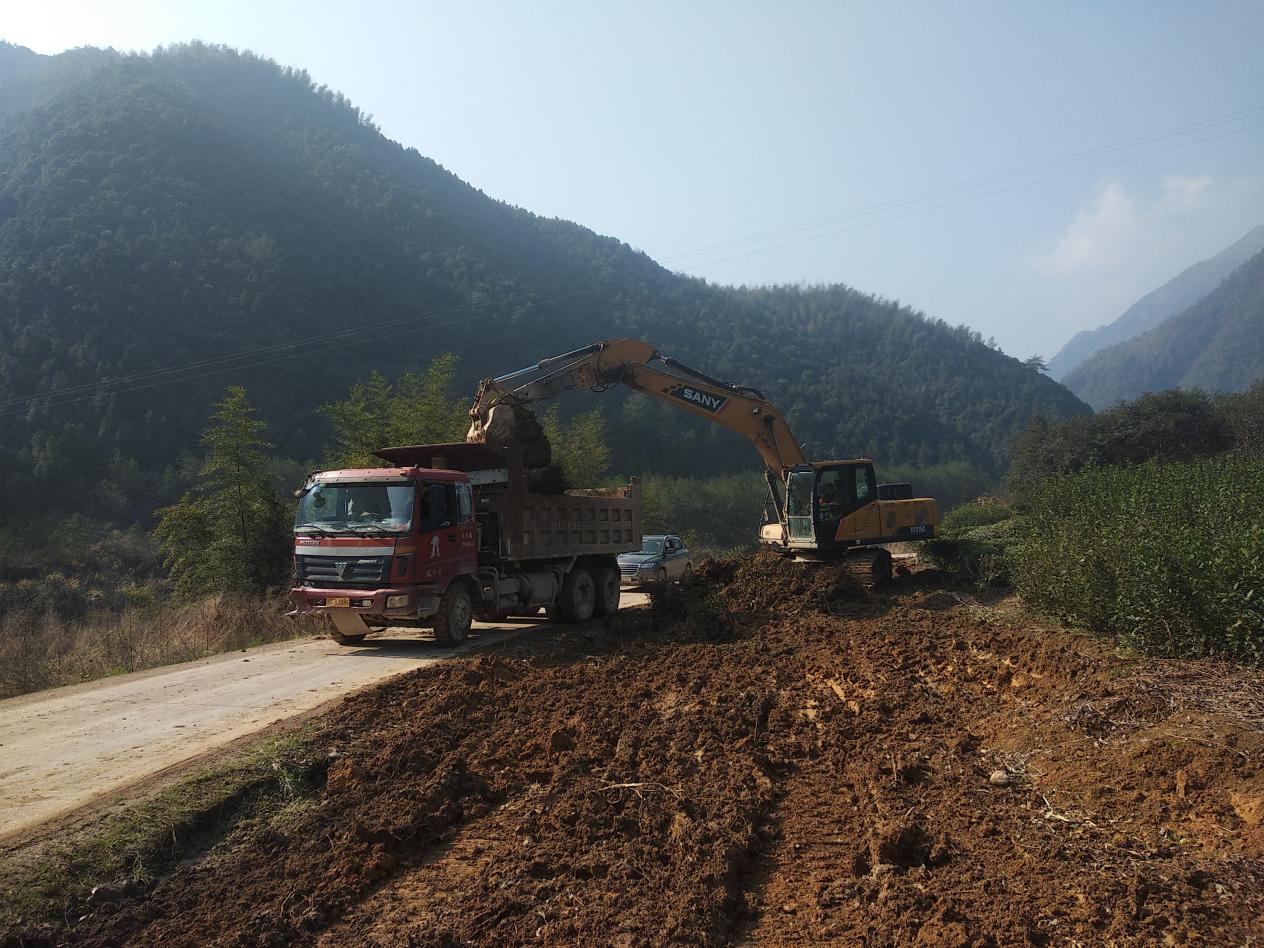

全线清表长度24.66KM,累计完成24.66Km,完成100%;全线路基挖方113.75万方,累计完成55.37万方,完成48.67%;全线路基填方160.96万方,累计完成35.76万方,完成22.22%;全线挡土墙17.68万方,累计完成8.1万方,完成45.9%。本周完成路基挖方3850方,路基填方3320方,挡墙2646方。
3、桥梁工程:

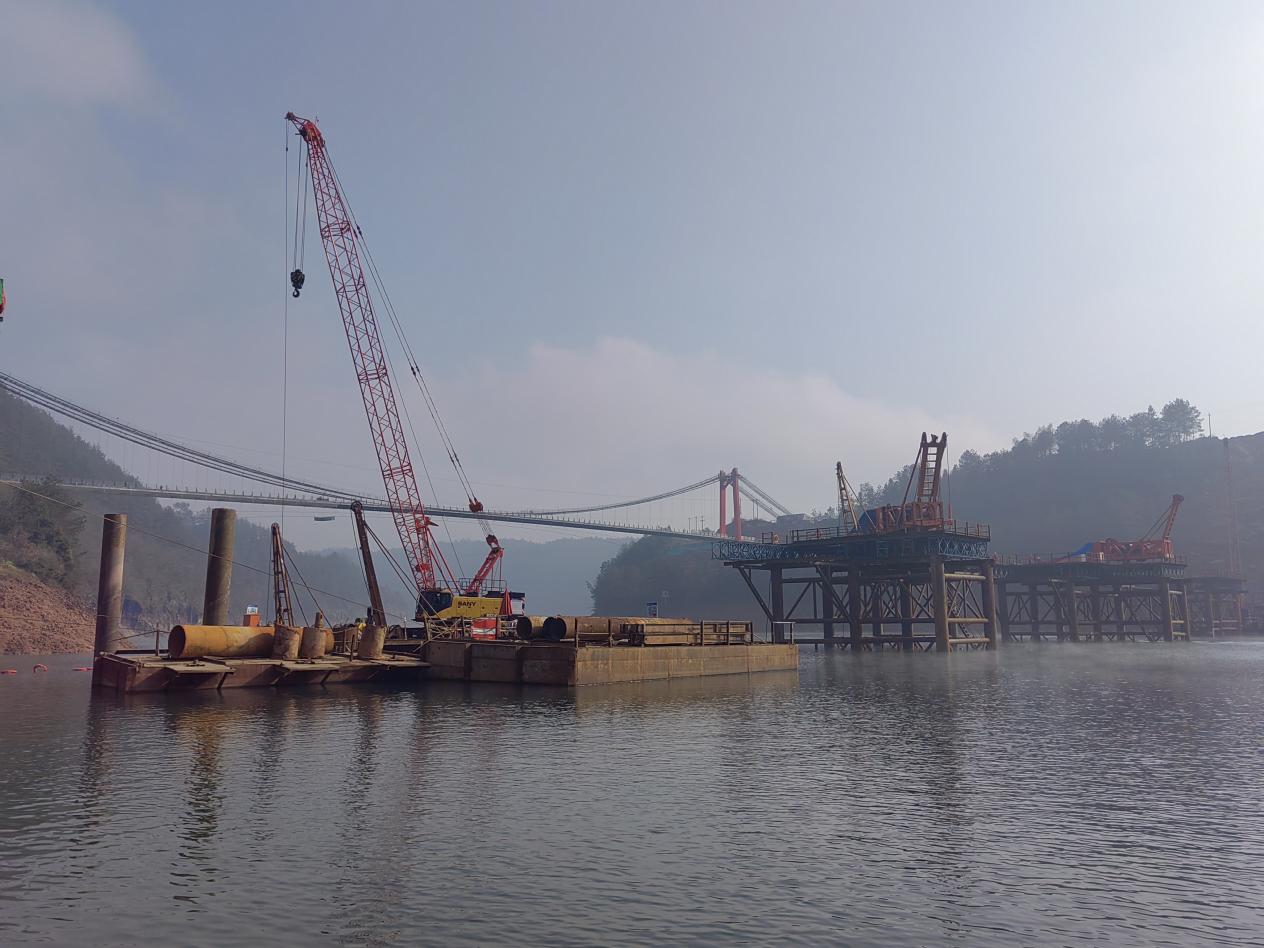

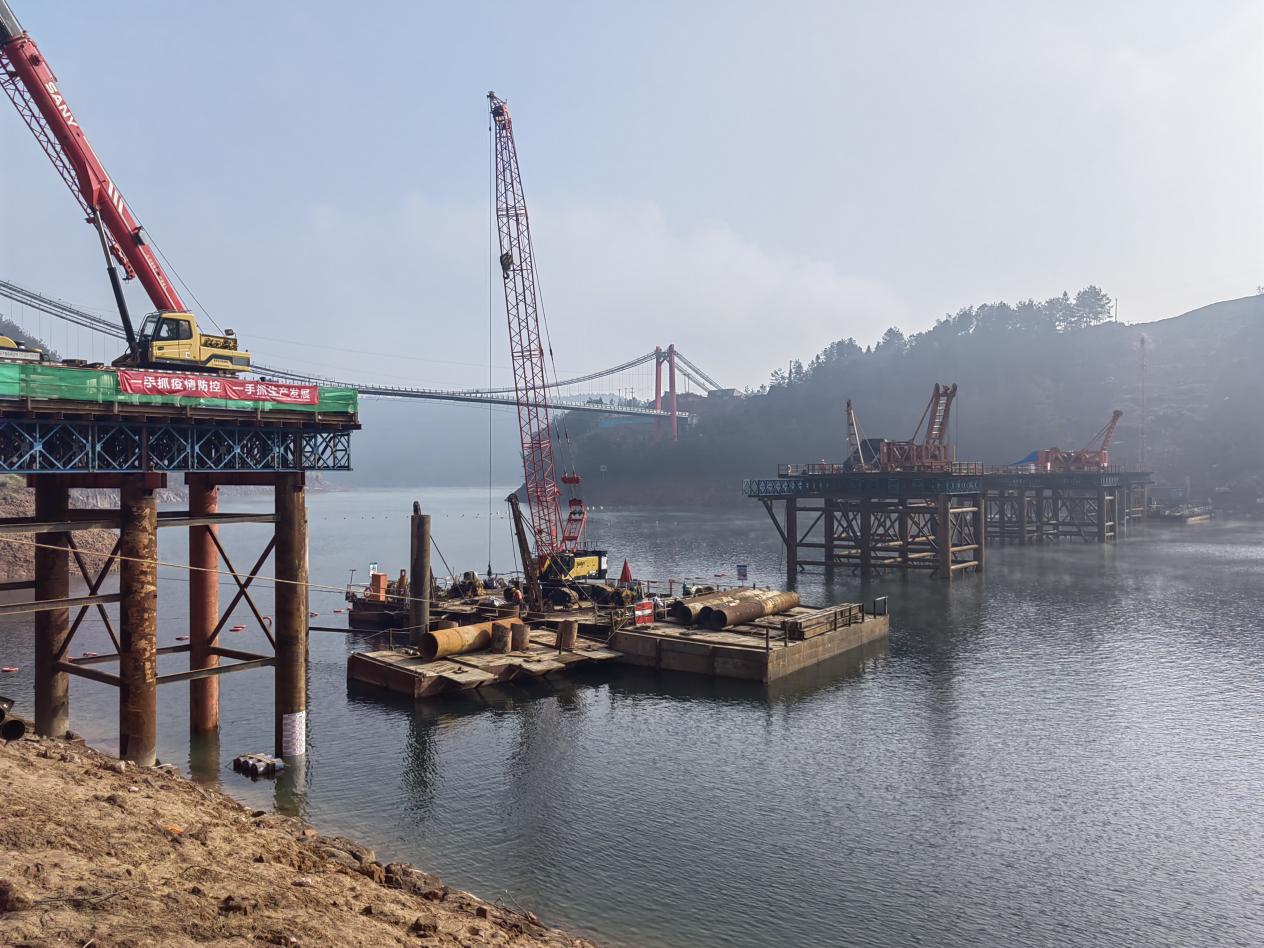

全线共有桥梁37座,已开始施工24座,累计完成桩基221根,完成57.7%;系梁完成15座,完成9.87%;墩柱完成34根,完成12.27%;盖梁完成7座,完成4.61%;桥台完成7座,完成9.46%。红星坪大桥钢护筒加工完成84m,2#、3#、4#施工钻孔平台搭设完成,5#钻孔平台钢管桩引孔,1#墩钻进41m,6#桩基钻进15m。
